PMO全景智能看板架构

???? 看板核心指标设计

背景问题 分析视角 核心指标 定义与计算 可视化 干预机制
1. 项目数量体量不透明
(投资决策风险)

财+务

项目投资集中度 TOP3项目集预算/总预算×100%
气泡图(大小=体量,颜色=健康度)
>70%触发组合优化
体量-价值矩阵
项目体量(人天)vs 战略价值评分
四象限散点图
淘汰低价值高体量项目
2. 资源井喷/闲置
(负载失衡)


资源负载均衡指数 1 - |月度峰值负荷-谷值负荷|/平均负荷
负荷曲线+箱线图
<0.6启动资源池调度
月度计划达成率 实际完成项目数/计划完成数×100%
双轴柱线图(计划vs实际)
连续2月<80%触发复盘
3. 预算管控滞后
(治理窗口错失)


预算执行预警值 (实际支出-基准值)/浮动阈值
(基准=月均值,阈值=预算×10%)
交通信号灯(红/黄/绿)
红灯触发48小时审计
现金流健康度 可用预算/未来3月计划支出×100%
仪表盘(绿>120%/黄80-120%/红<80%)
<100%冻结新立项
4. 质量分析缺全局视角
(改进精度不足)


质量穿透指数 (重复缺陷率×0.4)+(根因追溯深度×0.6)
(深度=追溯至流程/人的比例)
缺陷桑基图(需求→开发→测试)
指数<0.5启动质量门禁
跨项目缺陷聚类
相同缺陷模式出现的项目数
热力矩阵(缺陷类型×项目集)
TOP3缺陷成立专项组
5. 信息分散混乱
(决策安全感低)

全局

信息聚合时效 (自动采集数据量/总数据量)×100%
环形进度条
<90%启动ETL优化
决策支持度
高管关键问题直达答案的平均点击次数
漏斗图(问题→答案路径)
>3次重构看板层级

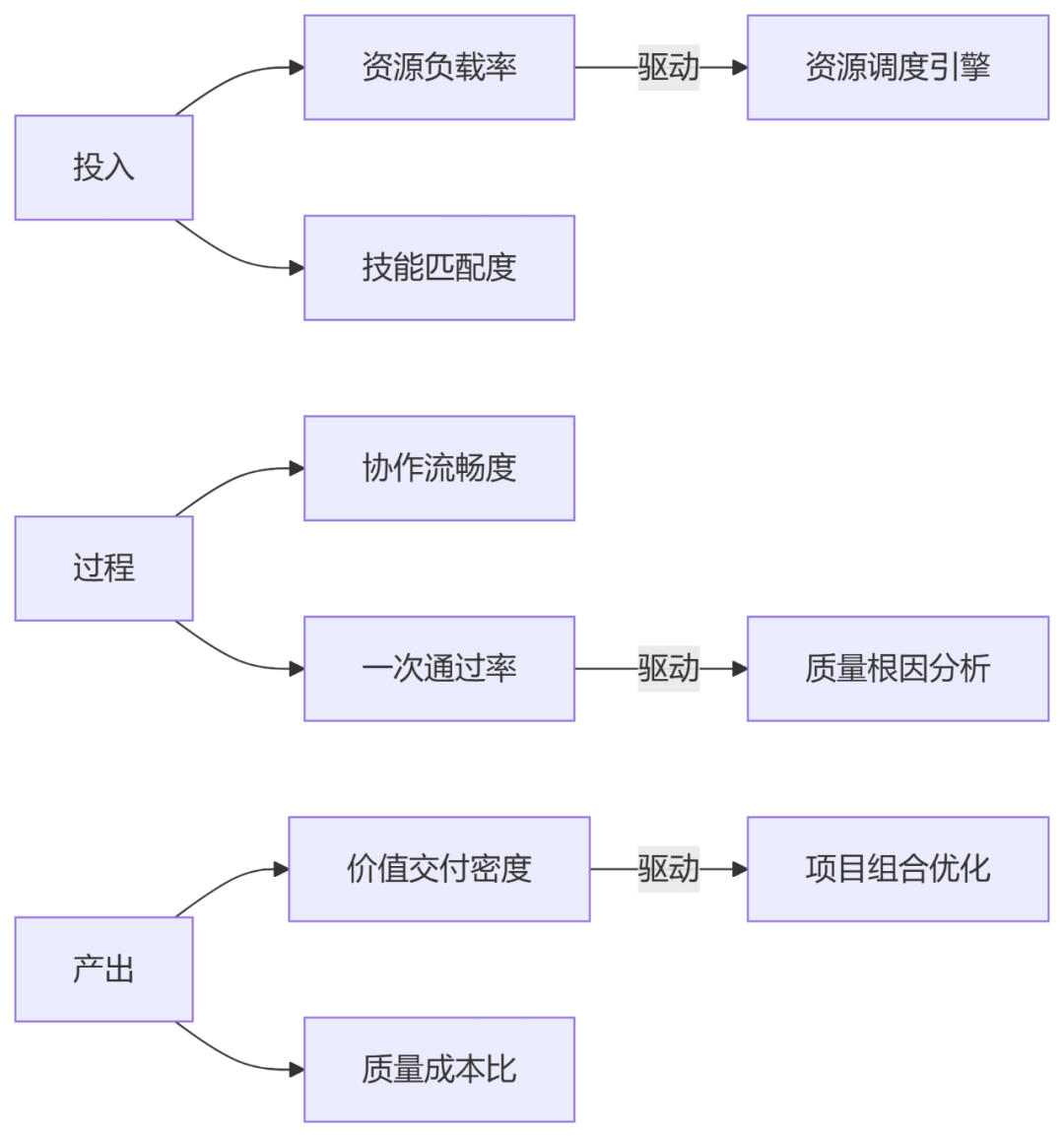

???? 人效深度监控体系

通过“投入-过程-产出”三维模型量化人效,覆盖全项目角色:

具体指标定义:

维度 指标 高效标准 低效特征 分析工具
投入
角色负荷方差
<0.1
开发120% vs 测试50%
部门-角色热力图

战略技能覆盖率
>90%
AI技能缺口>15%
技能矩阵图
过程
跨环节移交时效
<24小时
需求→设计移交>72小时
任务流桑基图

门禁一次通过率
>85%
返工率>25%
质量关卡流程图
产出
价值交付密度
>1.2人天/功能点
<0.8人天/功能点
功能点分布图

质量成本比
<15%总预算
>25%总预算
质量成本拆解树

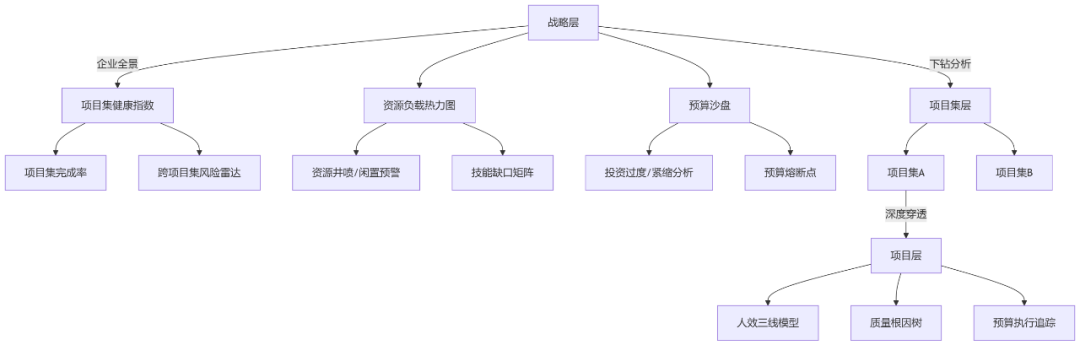

???? 看板交互设计(解决决策安全感问题)

三层穿透式分析示例:

  1. 战略层预警:资源负载均衡指数<0.6(红)

  2. 下钻项目集层:发现供应链项目集开发负荷峰值达140%

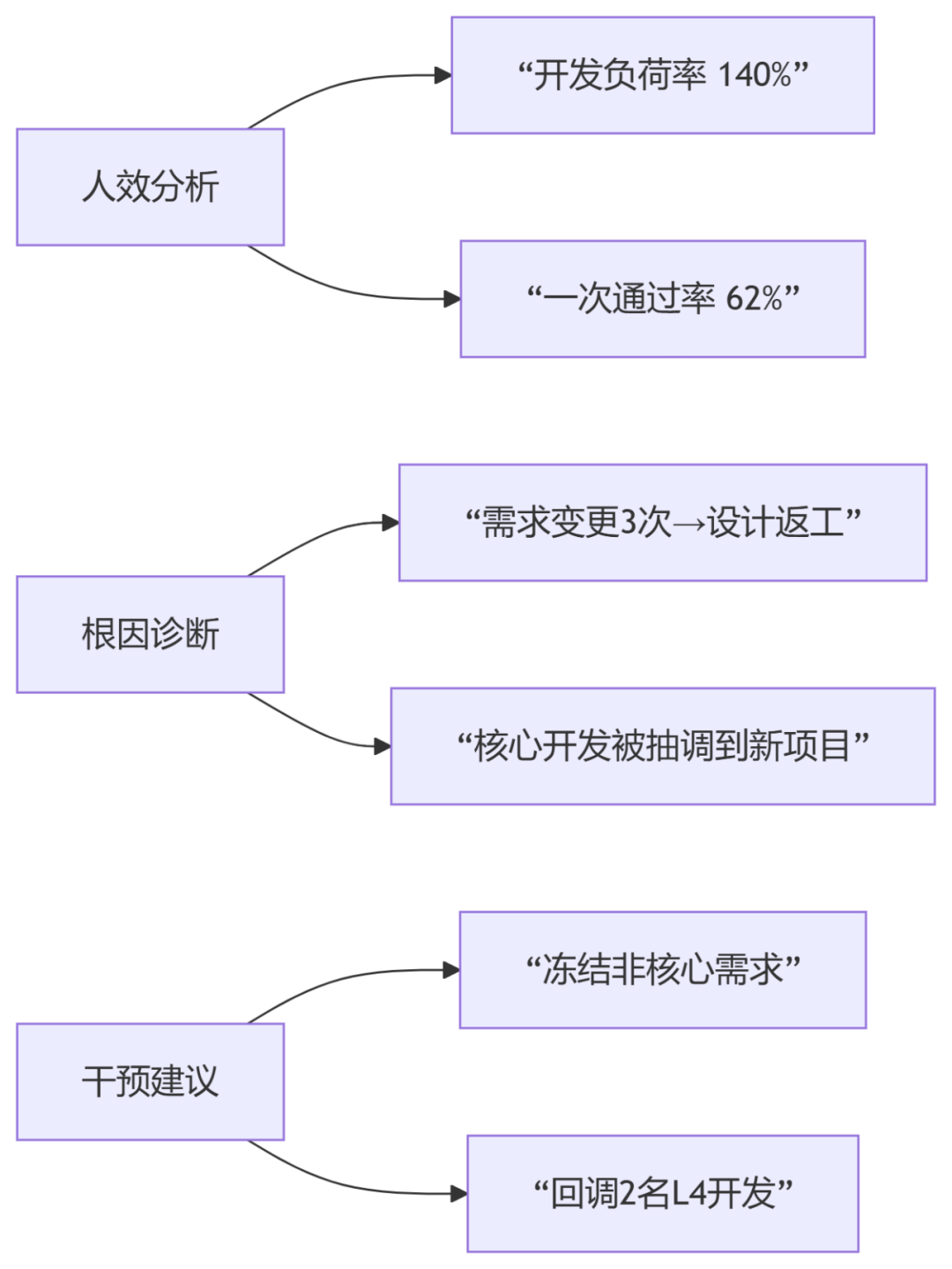

  3. 穿透项目层:定位到仓储系统升级项目:


????️ 数据整合引擎(解决信息分散问题)

数据源 自动化字段 手工补录 更新频率
项目管理系统
进度/资源/预算
战略价值评分
实时
财务系统
实际支出/合同金额
预算腾挪记录
每日
质量平台
缺陷/门禁数据
根因分析结论
实时
HR系统
技能认证/负荷率

DevOps落地与转型
